Календарное планирование на угольных предприятиях

А. Панин, технический специалист ГГИС Micromine

Автоматизация планирования горных работ на угольных предприятиях давно уже у всех на устах, но не все угольные предприятия прибегают к этой возможности. В данной статье хочу познакомить Вас с возможностью автоматизации планирования горных работ и коротко рассказать, что это такое и как реализовано в ПО Micromine

Календарное планирование можно определить как распределение доступных ресурсов по операциям в динамике по времени таким образом, чтобы они соответствовали целям компании. Однако не существует единого метода планирования, который распространялся бы на все возможные ситуации. Метод календарного планирования, применяемый на одном угольном предприятии, может не соответствовать требованиям другого угольного предприятия, причем причины этого могут быть совершенно разные.

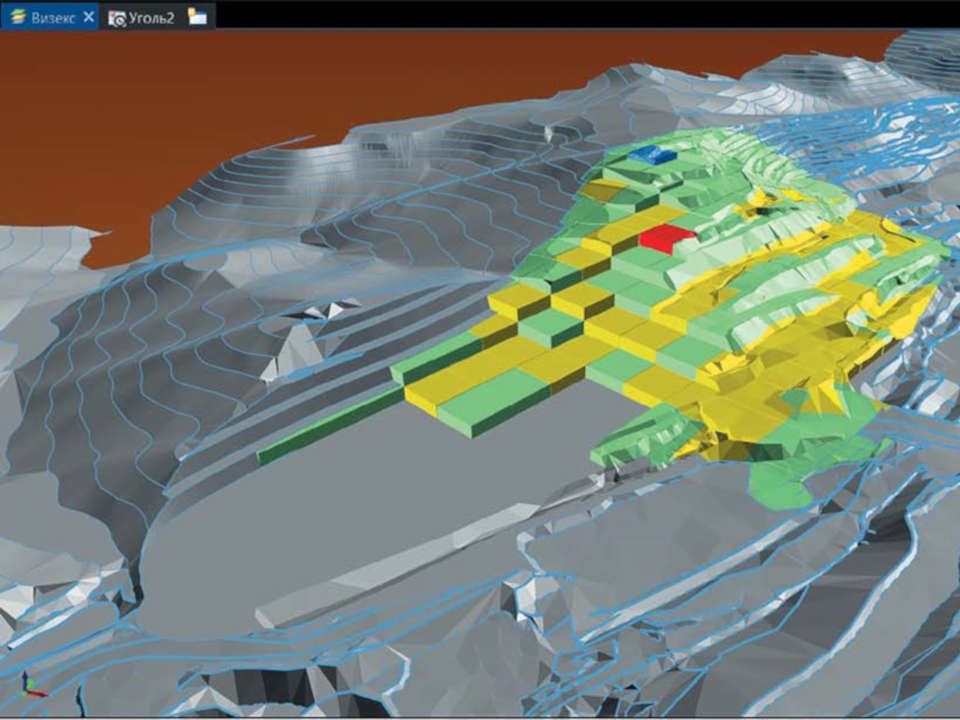

Основной составляющей процесса отработки (добычи) является выемочный (добычной) блок.Выемочный блок, содержащий угольный пласт

Выемочный блок, содержащий угольный пласт

Проектирование выемочных блоков зависит от различных физических параметров, включая систему разработки и тип используемого оборудования. Блоки в горной модели не обязательно должны быть регулярными, при этом они будут иметь присвоенные им атрибуты, например тонны и содержания. Выемочные (добычные) блоки – это трехмерное представление материала (горной массы), который необходимо добыть. Блоки образуют основу для последующего производственного цикла.

Проще говоря, с помощью календарного планирования определяется, когда и каким образом будет извлекаться каждый выемочный блок.Порядок отработки выемочных блоков

Порядок отработки выемочных блоков

В процессе календарного планирования ведется работа по назначению ресурсов задачам (распределение: ресурс-задача), что делается с учетом поставленных требований и целей. При этом как на задачи, так и на ресурсы могут налагаться ограничения.Выемочный блок без содержания угольного пласта

Выемочный блок без содержания угольного пласта

Большинство угольных предприятий выполняет планирование вручную. Достаточно широко используются таблицы и различные приложения по управлению проектами. Несмотря на то что такая комбинация позволяет успешно выполнить работу, она имеет существенные недостатки:

  • Уравнения и формулы в таблицах могут быть довольно запутанными и сложными для формирования, обработки и сведения данных. Это особенно заметно, если создатель таблицы покидает свое место работы.
  • Определения выемочных блоков и связанные с ними атрибуты чаще всего создаются и хранятся в других сторонних приложениях. Перенос необходимой информации из приложения в таблицу может быть достаточно запутанным процессом, приводящим к ошибкам.
  • За исключением импорта данных в соответствующее приложение, не существует иного способа визуализации или анимации плана в трехмерном режиме. Это представляет собой определенную степень риска.
  • Диаграмма Ганта, представленная в таких приложениях, как Microsoft Project®, позволяет схематично отобразить план. Однако подобные приложения не имеют возможностей управления такими атрибутами, как содержания, тонны и оборудование. Модуль Micromine Планировщик представляет собой простое решение, в котором объединены все эти возможности. Солиды выемочных блоков (каркасы) создаются в Micromine с помощью специальных инструментов. Выемочным блокам можно присвоить атрибуты блочной модели.

Оптимизация календарного плана с ограничениями

Оптимизация календарного плана с ограничениями

Одним из требований горной модели является создание плана горных работ предприятия, в котором отображается содержание и тоннаж как в графической, так и в табличной форме. Планирование включает в себя определение схемы отработки с расположением блоков отработки в заданной последовательностьи, после чего производится их ограничение временными рамками в соответствии с требованиями предприятия.

Модуль Планировщик имеет множество функций для создания последовательностей и распределения ресурсов по добычным блокам. Добавив к блокам временной компонент, их можно вывести в просмотр в Визексе (трехмерная среда Micromine), в Диаграмме Ганта или в виде отчета. Таким образом, у вас исчезает необходимость в использовании сторонних приложений.Отчет по оптимизации календарного планирования

Отчет по оптимизации календарного планирования

В ПО Micromine существует два вида планирования горных работ: долгосрочное – более 1 года, и краткосрочное – менее 1 года. Таким образом, вы сможете запланировать отработку предприятия как на весь период, так и на определенные периоды отработки.

Работа в планировщике Micromine в первую очередь начинается с подготовки данных и создания выемочных блоков. Затем при помощи внутреннего инструмента Micromine в выемочные блоки записывается необходимая информация, так называемые атрибуты. Данные для добавления атрибутов в выемочные блоки берутся из блочной модели.

После того как были заданы горизонтальная и вертикальная последовательности отработки выемочных блоков, производится оптимизация календарного планирования с учетом ограничений, например таких, как максимальный объем вскрыши и максимальный объем добычи за период.Положение горных работ на определенную дату

Положение горных работ на определенную дату

Параметры ограничения можно указать любые в зависимости от того, какие атрибуты вы присвоили выемочным блокам.

С учетом заданных ограничений ПО Micromine рассчитывает время отработки данного участка с заданного пользователем момента. В данном случае обработка участка была распределена по месяцам с месячной производительностью.

В итоге программа находит оптимальный режим отработки с учетом заданных параметров. Результат данной оптимизации можно просмотреть в отчете по оптимизации календарного планирования.

Результат календарного планирования можно просмотреть графически, а именно включить анимацию отработки. Также есть возможность просмотреть схематичное положение горных работ на определенную дату.

В заключение хочу сказать, что в Планировщике также можно рассчитать экономические показатели. Модуль Планировщик очень гибок и может подстроиться под ваши задачи и требования в планировании горных работ. Для более подробной информации о модуле Планировщик можете обращаться ко мне или моим коллегам. Мы с радостью ответим на ваши вопросы и проконсультируем Вас в данном вопросе.

Ключевые слова: Micromine, Календарное планирование, Проектирование выемочных блоков, Micromine Планировщик

Журнал "Горная Промышленность" №4 (140) 2018, стр.66
